概述

本文阐述一套适用于工程应用开发项目的迭代管理实践,重点解决如何高效低成本推进项目的问题。该方案适用于小型团队协作,核心特征在于固定产研节奏、标准化交付物以及高频异步协作机制

本文仅针对技术方案与实施路径明确的项目场景,不涉及工程决策或目标管理范畴。本文也更注重实操,注重立即可以上手实施,不会花太多篇幅去解释这套方案背后的思考和原因。

关于实用(Pragmatic) 的定位:该理念贯穿于我的多项实践方案,包括 架构设计 the Easy Way 实用 Web API 规范 如何做好 PRR(Production Rediness Review)? 等等。实用意味着注重可操作性和实际效果,要领是简单易实施落地,任何人都可以上手执行操作。我对实用的追求来自于《The Pragmatic Programmer》这本书。

注:本文不特定区分项目(Project)和产品迭代(Product Sprint)区别,可以将这里项目管理等同于研发过程管理。

免责申明:没有银弹,本文方法论不一定适合所有场景,并且方案也在持续迭代。如果你的项目有 PM,请优先咨询 Ta。

image-20250824100608820 Mural of La Bre Tar Pits(C.R. 奈特雷阿的焦油坑壁画),图片被人月神话所引用。

在软件项目管理中我们遇到什么问题

image-20250824100620884

软件项目管理常面临各类挑战。就个人经验而言,最直接的困境在于项目无法按期交付。其原因可归纳如下:

  • 我的协作方依赖方有问题,他没时间没空或者方案无法满足我
  • 需求频繁变更,没想清楚做着做着要改方案,或者实施过程中插入新的需求
  • 产出的东西质量不达标,测试阶段一堆问题,迟迟无法交付
  • 产出的东西不是想要的,和需求方一对发现偏差太大
  • 依赖资源未能及时到位
  • 项目计划过于乐观,过度承诺,交付时间比预计的要长,工作量比预期大,难以完成
  • 工程难度大,实施过程遇到技术风险,成本高或者难以完成,
  • 多项目进行,人力资源挤占
  • 多项目并行导致工程上无法满足
  • 项目成员的档期不一致,无法有效协作

问题不可怕,定义清楚问题就成功了一半,回到问题本身,让我们来看如何解决。

问题根因分析

现实中遇到的问题可能更多,我分分类说到底是这么几个原因:

  • 需求问题:描述模糊、频繁变更及沟通未对齐
  • 协作问题:衔接断层、预期差异及信息同步失效
  • 时间问题:周期限制及过程中突发需求插入
  • 工程问题:技术实现难度超预期或成本制约

我的项目管理最佳实践

基于上述问题分析,我将这些问题的解法归到几个方向:节奏、交接物、协作

注意,本文不聚焦解决工程难度问题,也不解决架构师要解决的问题,最多能从项目管理的思路来降低技术风险。

另:对架构问题如何处理问题请移步 架构设计 the Easy Way ;遇到了具体工程难题的同学请咨询团队技术专家。

节奏 - 固定产研节奏比 ddl 更重要

image-20250824100635582

什么是项目的节奏,什么是好项目节奏?

项目节奏的本质在于建立可预期的周期化交付机制。相较于单纯设定最终截止期限(Deadline),采用 Scrum 敏捷框架中的冲刺(Sprint)模式更为有效。每个冲刺构成包含需求分析、设计、开发、测试及上线的完整闭环。良好的迭代节奏具备三重价值:1. 建立明确的时间预期,实现周期化交付;2. 强制需求拆解,推动产品从最小可行版本(MVP)向完善形态演进,避免关门憋大招,最后拉了一泡稀的;2. 规避长期封闭开发导致的交付风险,最怕大搞 58 天,最后 2 天都交不了货

双周迭代

一个好的迭代周期多长比较合适呢?在小型团队协作里面,最长不要超过 1 个月,尽量保持在 2 周,最好能做到 1 周。以一次迭代的周期来看,我自己体感是 1/2 时间用来设计, 1/2 用来建设(开发测试和上线)。不要低估设计花费时间,投入少了后面想追也追不会来。

迭代管理需设置专职迭代经理,该角色承担三项核心职责:规划迭代排期、协调各类会议安排、核验交付材料规范性(依据标准化模板执行,不负责方案质量,材料质量由架构师+下游签收)。此岗位实质承担部分项目管理职能,若短期内无合适人选,应由项目负责人兼任。迭代经理通常从项目成员中产生,建议实施轮值机制。轮岗制度具有双重价值:使成员亲身体验管理挑战,促进跨角色理解;同时通过岗位实践识别流程瓶颈,推动协作机制优化。执行时需确保轮值期间管理职能的完整履行。

高频迭代带来的不少附加优势:直接化解了需求插入问题(任何需求最长等待周期 ≤1 周),紧急需求则通过紧急修复流程(hotfix)处理;大型需求必须进行拆分验证,无法拆解者需通过概念验证(PoC)先行评估技术风险。

迭代中评估需求耗时

这是一个一直被提及的问题,我有两个方案来解决,第一个是提供一个需求时间评估公式:工作量 = (最乐观 + 最悲观) / 2。

第二个是避免搞大需求,所有需求需要评估一下规模,我提供这几种级别标准,extra-large(月级别)/ large(周级别) / medium(天级别) / small(小时级别),我不接受 xl / l 需求,必须拆成 m / s。

需求时间评估是一个普遍存在的挑战,我提出两种解决方案。

第一种方案采用工作量估算公式:工作量 = (最乐观 + 最悲观) / 2。这个公式相当实用,比单一指标更多考虑到不确定性。(其实我还有一套更复杂的通过技术采纳性角度的评估方式,但是不如上一个公式简单易操作)

第二种方案聚焦需求规模控制,要求所有需求划分规模级别,包括 extra-large(月级别)、large(周级别)、medium(天级别)和 small(小时级别)。迭代中要尽量避免 extra-large 与 large 规模需求,将其拆解为 medium 或 small 规模后再行处理。

迭代范例

我们的一个实际案例分享,这是 我负责 产品的 7 月 两个迭代,分成 07a 和 07b 两个迭代。

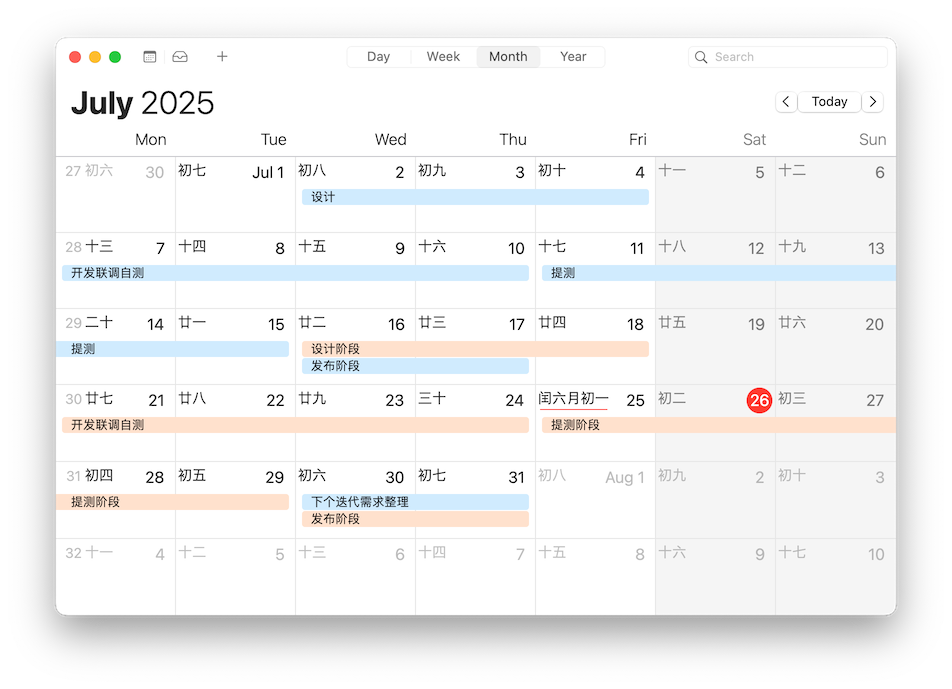

image-20250824100659418

交接物 - 标准化每个环节输入和交付物

image-20250824100711540

软件的不可见性和抽象性是导致软件复杂性的根本原因。

清楚明确的交接物可以有效降低不可见性和抽象性,这是用来抵抗交付复杂性的核心武器。掌握这个核心武器的最重要口诀是:写下来

把你的长远需求规划写下来,不管是年度计划,还是月度计划。把你的需求明细写下来;把你的系统设计写下来;把你的发布功能写下来;

整个过程中,我推荐使用到这些面向项目管理的交接物,大部分交接物我们都耳熟能详,但请特别注意我这里的最佳实践:需求清单Release Note

阶段 输入 / 输出 备注
产品规划 产品项目 OKR
产品思路 需求清单 需求清单是一个非常特别的形式,是我个人发明的,正面对抗一句话需求。
产品需求 需求文档 我们产品经常不配置 PD,所以需要自己写需求文档。我们有两种文档格式:文字型 / 配图型
系统设计 系统设计 文字内容设计结构必须是明确的,大家应该使用相同的模式来进行文字创作。比如系统设计文档可以使用语雀自带的模板。
开发 自测报告 截图证明你可以。
测试 测试报告
发布 发布计划
上线 Release Note Release Note 做轻薄一些,尽量链接到产品功能使用文档。
日常使用 产品说明文档 多截图,常更新,跟随产品上线发布。

下面我会展示一些我实践的需求范例(可能来自不同的产品和迭代)。

需求清单范例

这是我使用的需求清单范例:

功能描述 Owner 优先级 前端页面数 质量介入
用户 A 可以使用 功能 B 完成授权 狗哥 2 页
用户 B 可以使用 功能 C 查看报表 谢宝 2 页
用户 C 可以使用 功能 C 发布视频 落九 很少

需求文档范例

需求文档模板

需求标题:简洁明了地描述需求 用户角色:谁会使用这个功能 用户目标:用户想要达成什么 前置条件:使用该功能需要满足的条件 主要流程:详细描述用户如何使用该功能 替代流程:描述可能的例外情况 验收标准:如何判断需求已经被正确实现

一个需求文档范例(文字型)

视频发布流程 MVP

用户角色:内容运营者 需求标题:用户上传视频并完成自动化发布流程 用户目标

  • 运营者通过标准化流程完成视频从上传到发布的完整生命周期管理。
  • 关键步骤自动化处理(如转码、审核),减少人工操作,关键节点保留人工确认机制。
  • 支持异常处理(如审核失败、转码错误),允许人工介入重试或跳过。

主要流程

  1. 创建视频发布任务
    • 用户上传原始视频文件(支持主流格式:MP4/MOV/AVI)
    • 填写基础元数据(标题、分类、标签、封面图)
  2. 自动化预处理
    • 转码引擎:自动生成多分辨率版本(1080P/720P/480P)
    • 内容审核
      • AI自动审核(敏感画面、违禁内容)
      • 若AI审核通过 → 进入发布队列
      • 若AI审核失败 → 暂停流程并通知人工复审
  3. 人工确认节点(流程暂停点)
    • 人工复审:运营者在后台查看AI标注的违规片段,选择:
      • 通过(继续流程)
      • 驳回(需编辑视频后重新上传)
      • 强制跳过(需填写跳过原因)
  4. 发布执行
    • 自动推送至指定发布渠道(Web/APP/第三方平台)
    • 生成可跟踪的发布ID(用于效果分析)
  5. 异常处理机制
    • 转码失败:自动重试(≤3次)→ 仍失败则通知人工
    • 发布中断:支持手动重试/跳过/终止任务

替代流程

  • 转码模块不可用:允许上传预转码视频文件(需符合分辨率规范)
  • AI审核服务宕机:切换为全人工审核模式(需在SOP中注明应急预案)

验收标准

  1. 全流程验证
    • 运营者从上传到发布成功耗时 ≤15分钟(不含人工审核等待)。
    • 模拟审核失败场景,人工强制跳过步骤后流程可继续。
  2. 异常处理验证
    • 转码失败时,系统自动告警并允许手动替换文件。
    • 发布中断后重试,视频状态可恢复至中断前节点。
  3. 文档交付
    • 提供《视频发布SOP手册》,含人工操作指引及故障处理方案(A负责维护)。

产品 Release Note 范例

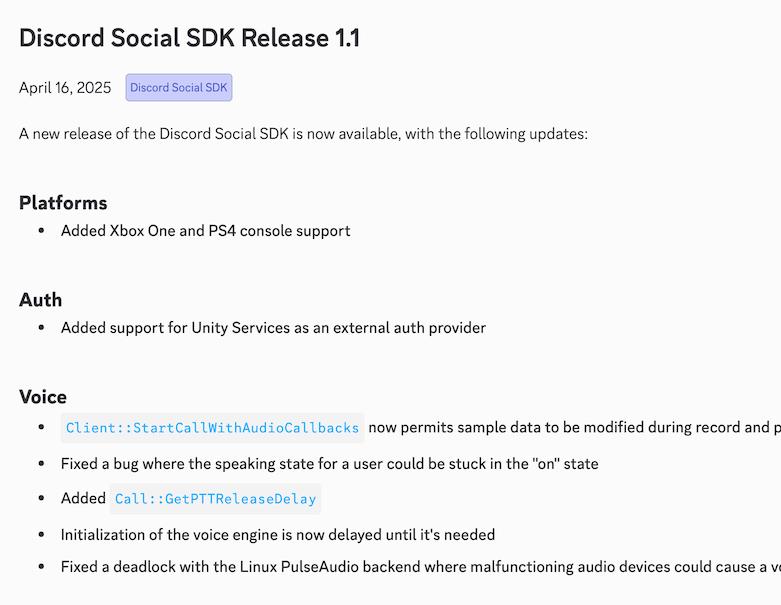

Discord 的 Change Log(Release Note)发布大纲,没有前端产品用那么多 emoji。 image-20250824100749328

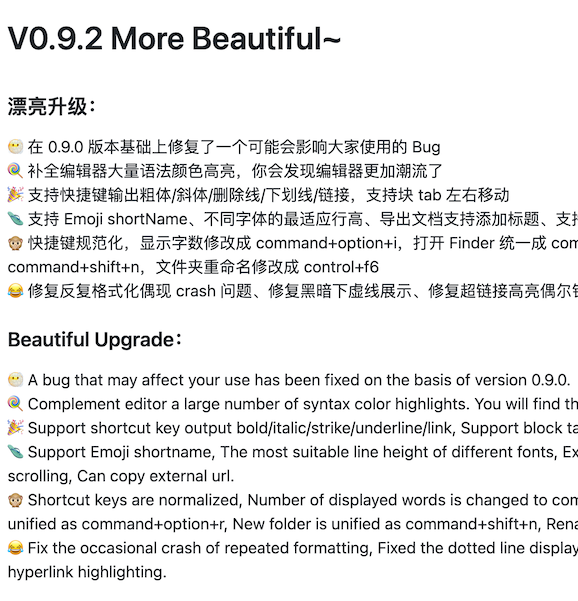

妙言 tw93/MiaoYan 的某个 Release 更新日志:

image-20250824100805177

产品使用手册范例

我建议可以使用基于 Git 仓库管理的 markdown 方案,比如 MkDocs 这类方案:

我推荐的范例是 NebulaGraph Operator 的文档范例,注意这仅仅是 NebulaGraph 的其中一个子产品,但是规模更小更适合起步。

image-20250824100817905

关于交付物,特别是文档类型的交付物,虽然我列了这么多类型,但是我认为一定不要写多写复杂,提纲挈领,量少为宽

高频异步沟通 - 同步和异步 风险和透明

image-20250824100844728

不要陷入巴别塔。

在分布式协作场景下,需建立「异步为主、同步为辅」的沟通范式,重点解决信息孤岛、风险滞后及依赖阻塞三大痛点。有效的协作机制应包含三个核心要素:全局可视化任务管理、结构化风险预警及精准化依赖协调

我讨厌开会,甚至从某种意义上我痛恨开会。我之前写过关于会议的暴论:

这个月代码写得太少了,会议时间占据了 1/3,这很可怕。

会议很低效,很低效,很低效。有些会缺少材料准备,问题不聚焦,主持人不控场,一拉一大把人,不少人又不好意思走就硬挂着。

如果我有权利,我甚至想禁止公司开会,全都回归到基于文档的异步交互模式。

还是多建设,少空谈,有明确主张,材料提前分发,开会不当聋哑人,非干系勇敢离开会议。让大家回到方案设计和代码上吧。

有效沟通需规避信息失真,核心在于建立风险透明机制与依赖协同体系。具体实施包含三个维度:全局可视化看板:实时呈现任务进度与风险状态;精准进度追踪:量化每个节点的完成度;异步协作平台:通过在线任务管理工具(如 Jira)实现全周期信息同步。

开两种会 - 方案评审和日会

我们不需要开会了么?还要,但是只要两种:方案评审会与日会

评审会的要点在于:

  1. 明确评审会的对象是谁,谁负责为方案点头,没有人负责点头的会不用开,既没有对抗又没有讨论,是纯走过长
  2. 不要做无准备的讨论,在方案宣讲之前,尽量先和受众对象达成一致,让评审会变成一个宣讲会
  3. 评审会要有结论,通过还是不通过要有人确认。通知之后的执行项全部落入在线协作平台,特别是需求类,一定要记录,这是未来日会跟踪的依据

日常进度沟通模式,我推荐每日站会沟通,最少也得双日沟通(每周二、四)。每天都进行站会同步,每次 15m 搞定。一般一个项目成员在 7 人左右(披萨原理),每人一两分钟。

站会的主持人很重要,要引导参与人同步进度,同步风险,寻求帮助,帮助需要有明确的接收方。

基于看板的在线沟通

核心准则:以文档异步协同为基础,将同步会议压缩至必要场景,最大化建设性工作时间。

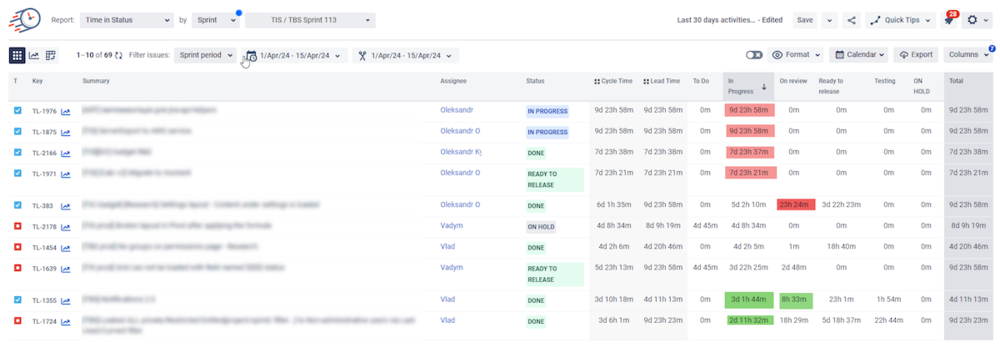

下面是会议看板范例,根据迭代过滤,根据 Assginee 分组(其实也很普通,没什么特别的): image-20250824100907586

每天迭代经理在日会上面就是拿着这个看板,先明确我们几号提测几号上线,再挨个成员自述进展如何,最后挨个问有没有上线风险。

最后

没有万灵的项目管理机制,根据自己面临的问题进行实际调整。本文的命题对我(一个开发工程师)来说也是极具挑战。我在过去有多次因为项目无法交付问题失眠无法入睡。现在来看,其实大可不必,平常心来应对问题,对预期内问题建立预案,对计划外变更保持弹性。当团队已完成可行性范围内的最大努力,即应视作有效交付。项目管理的终极目标,是在资源约束下实现可持续的技术价值输出。

扩展阅读

人月神话 (豆瓣) 软件工程项目管理的圣经,20 年后读起来仍然觉得字字珠玑。

项目管理修炼之道 (豆瓣) 这是我的项目管理入门指导书,更通用更适合 PM。我写过一个读书笔记 《项目管理修炼之道》笔记 | Log4D

代码之殇 (豆瓣) 作者是微软高级架构师/管理者,而本书实际上是一个随笔式的文章集合。尽管如此,书中的许多观点犀利且具有独特的见解,展现了从一线到高层的全方位视野。其中关于工程过程管理(比如死亡行军)事项,确实值得深思。


原文链接: 实用软件项目管理最佳实践 | Log4D
